Почалася пора дощів, але будівництву це не завадить. Тому ми ділимося з вами новинами про виконану роботу на вулиці Щастя, 1:

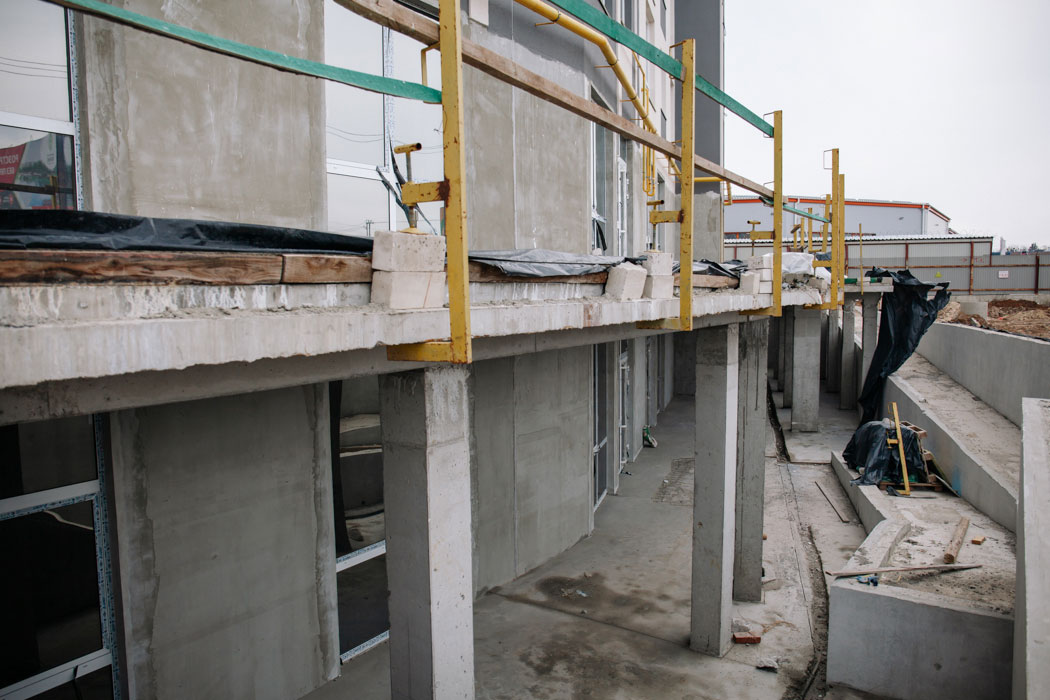

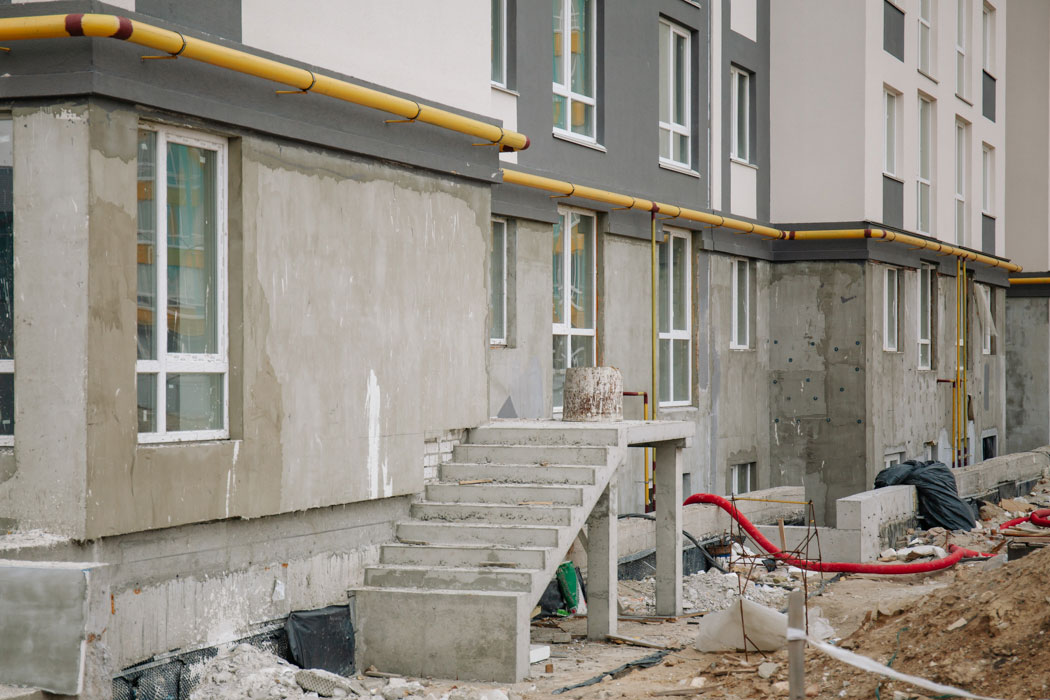

В перших двох секціях майже закінчили влаштування перил на сходових маршах. У секціях 1-4 продовжують регулювання вікон та щойно почали фарбування місць загального користування. Також у секціях 1-5 закінчили встановлення настилів під ліфти та майже завершили облицювання плиткою. У секціях 1-6 досі триває монтаж ліфтів. А у секціях 1-7 – малярні роботи , облицювання спреєм та налаштування накривок вентиляційних каналів. Повністю влаштовані підвіконня, розводка освітлення, зведення каналізації по цоколям. Вже встановлені електричні щитки у квартирах та зібрані щитові в коридорах.
